【新築】憧れのクイーンアンHOUSE #多角形 #ラップサイディング

箕面市Y様邸 (延床面積129.83㎡)

1. 2026年09月01日

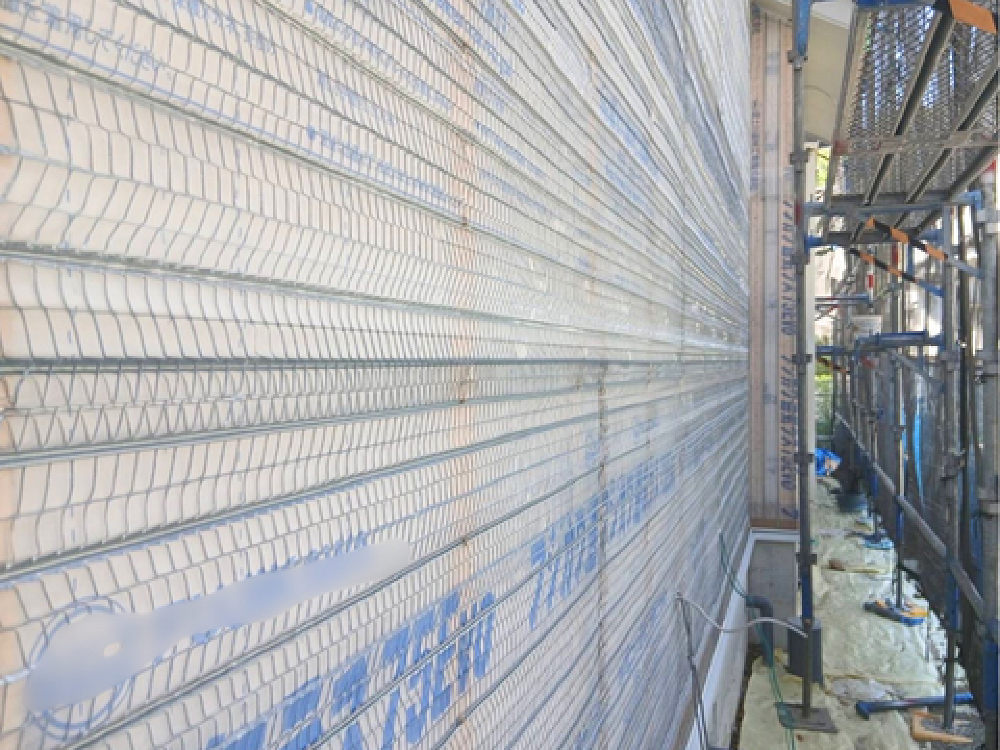

外壁下地工事

外壁下地工事

外壁の下地工事です。通気ラスを張った後、下地モルタルを下塗り、中塗りの2階に分けて丁寧に塗っていきます。

2. 2026年08月31日

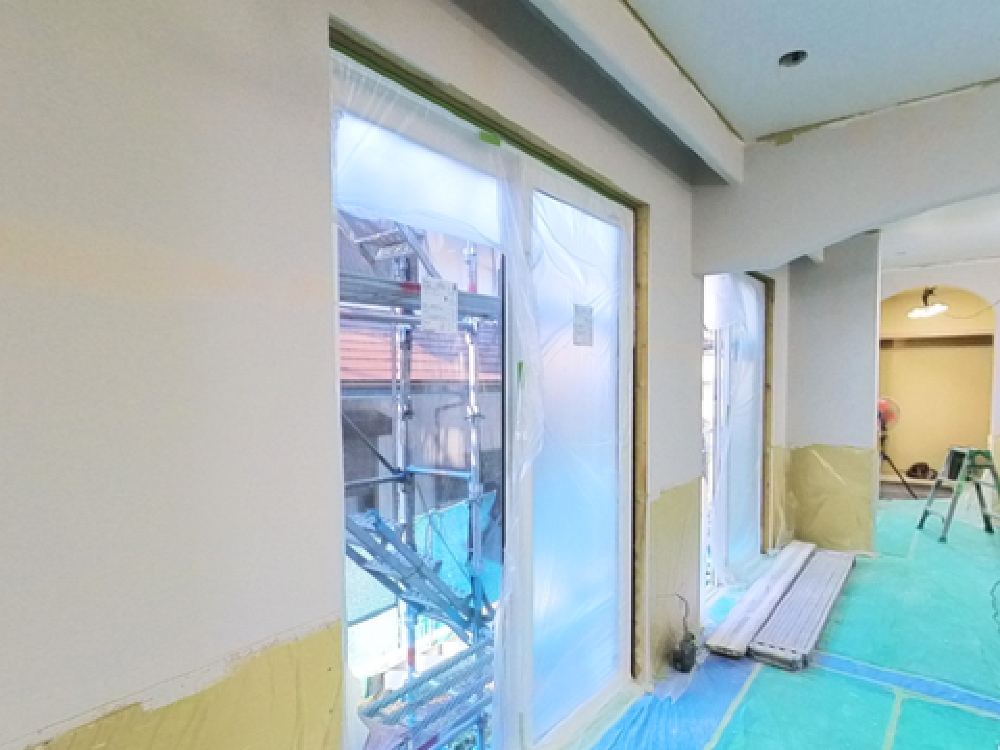

壁はドライウォールで仕上げていきます

壁はドライウォールで仕上げていきます

アティーナシリーズの標準仕様であるドライウォール。継ぎ目のないフラットな仕上がりになります。

3. 2026年08月23日
打合せでした

打合せでした

先日、内装と、外構工事の打合せをさせて頂きました。
打合せには、弊社に新しく仲間入りしたシンバ君が参加。ご自宅でも猫ちゃんを飼っておられるY様ご夫婦はまだまだ小さいシンバにメロメロ~になっておられながらの打合せでした。引き続き完成までよろしくお願い致します。

4. 2026年08月20日

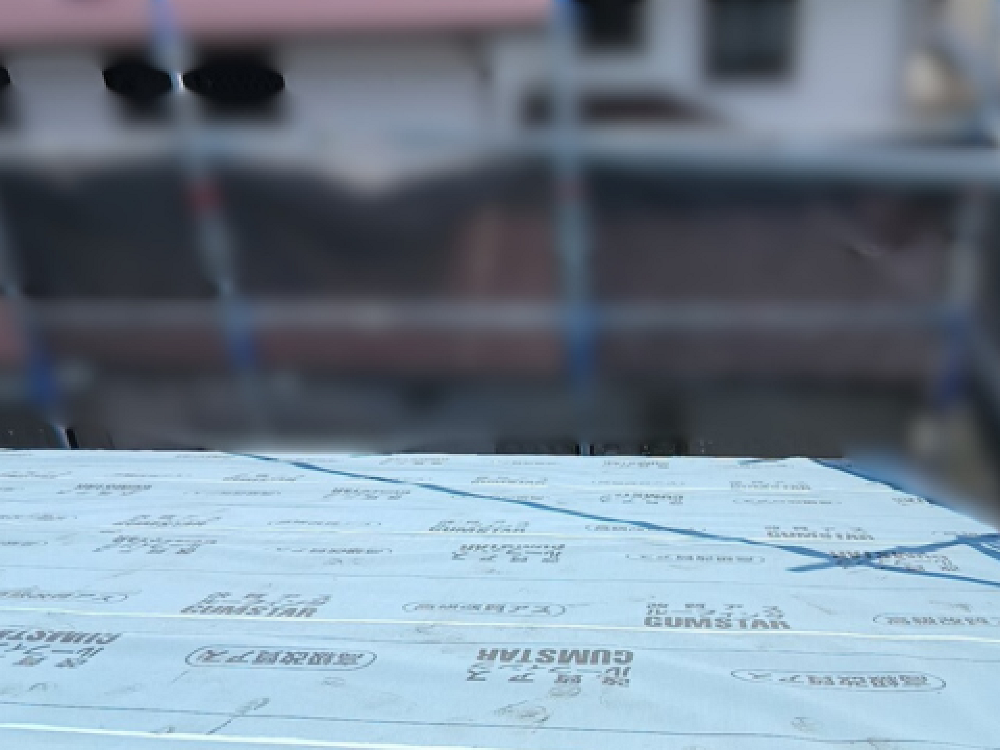

屋根工事

屋根工事

屋根の防水工事が終わりました。Y様邸はアスファルトシングルをこのあと葺いていきます

5. 2026年08月11日

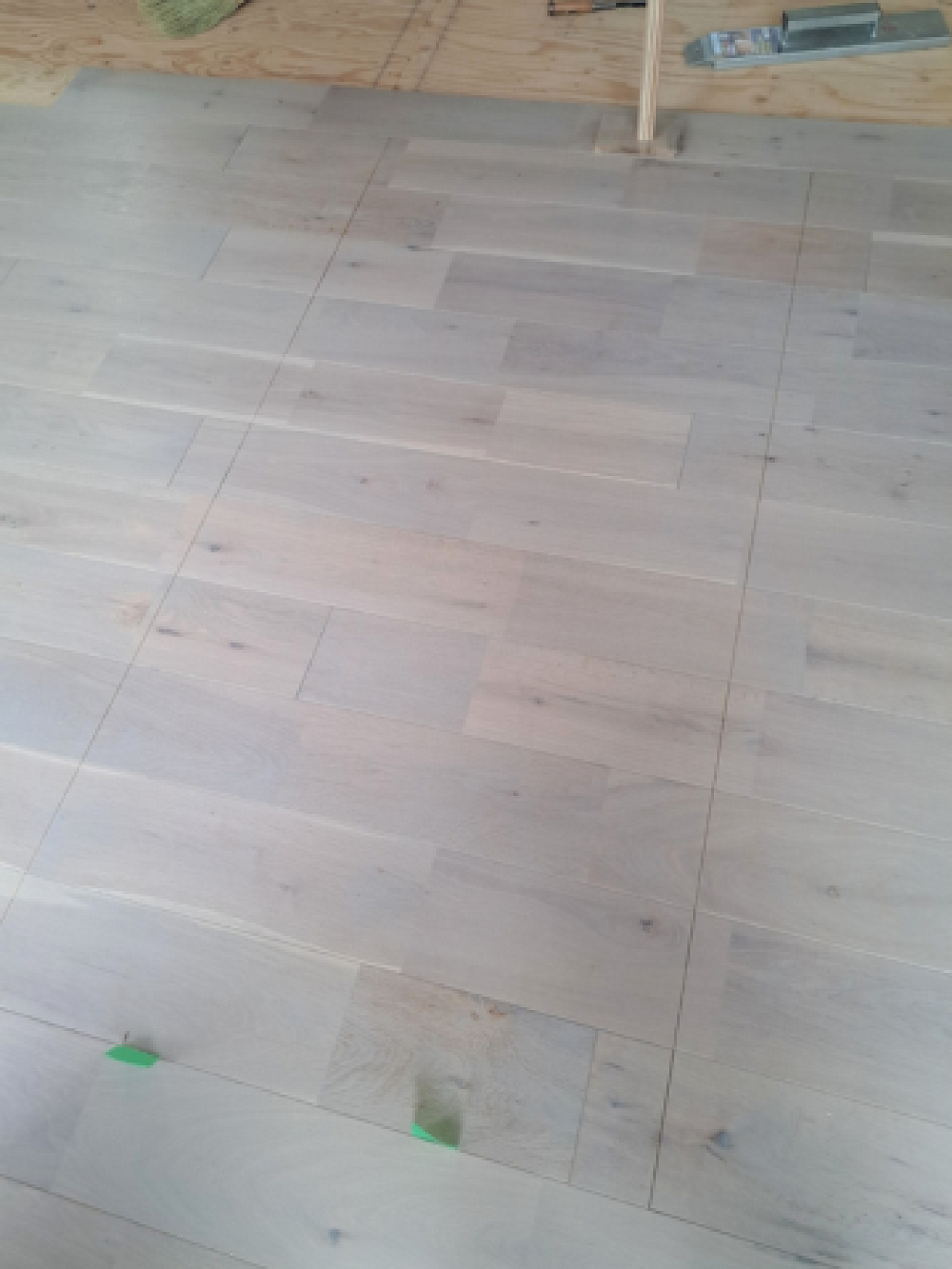

フローリングを施工しました

フローリングを施工しました

LDKのフローリングを施工しました。

6. 2026年08月05日

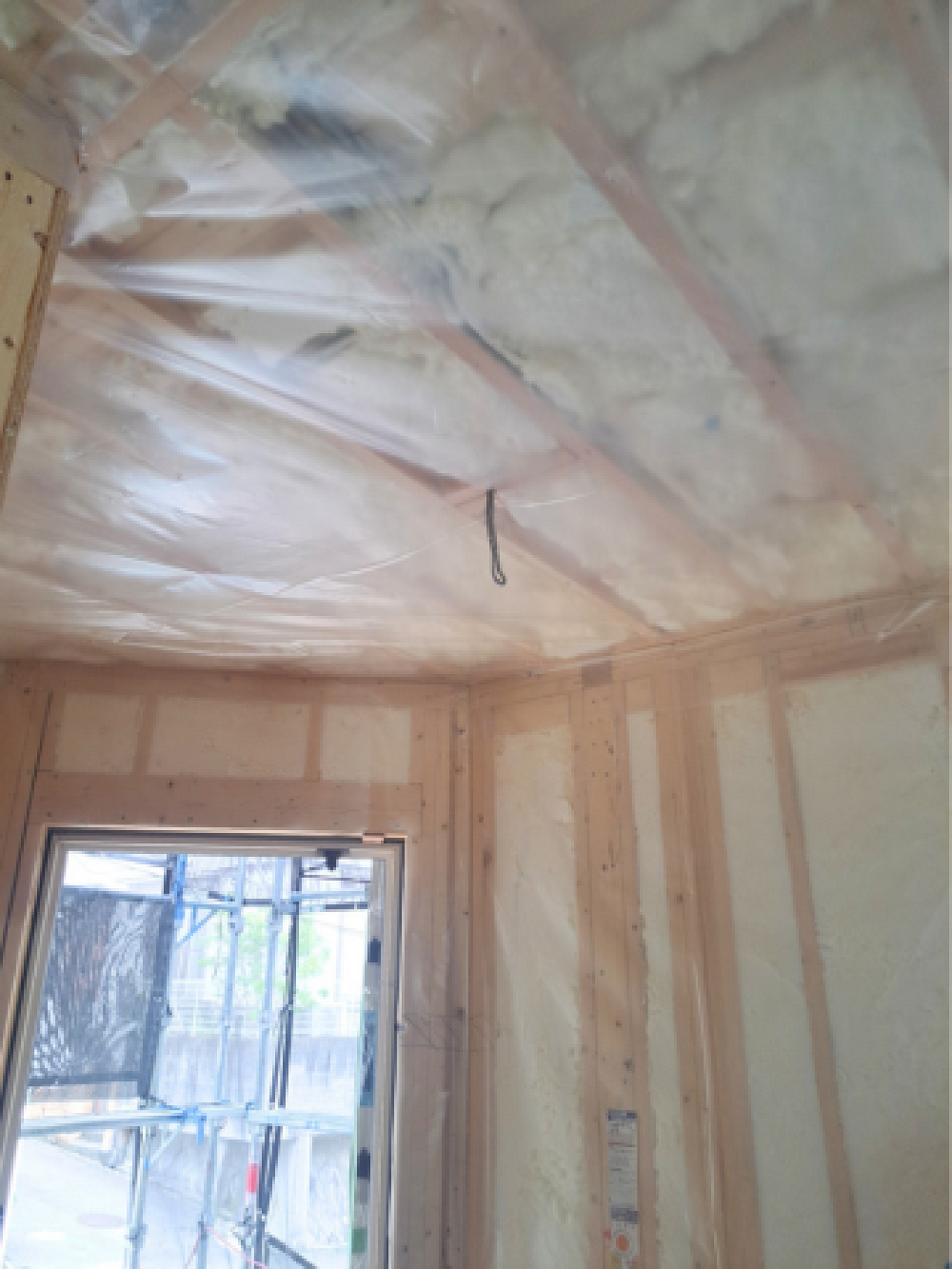

吹付断熱が施工されました

吹付断熱が施工されました

吹付断熱を施工しました。厚みを確認し、クリアしていたのでべーパーバリアを行いました。

7. 2026年07月26日
上棟式を行いました

上棟式を行いました

Ideal Homeの上棟式では、御幣を祀り工事の無事完成を祈ります。
9月末の完成にむけて造作大工も暑い中ですが、暑さに負けず進めさせて頂きます。

8. 2026年07月25日

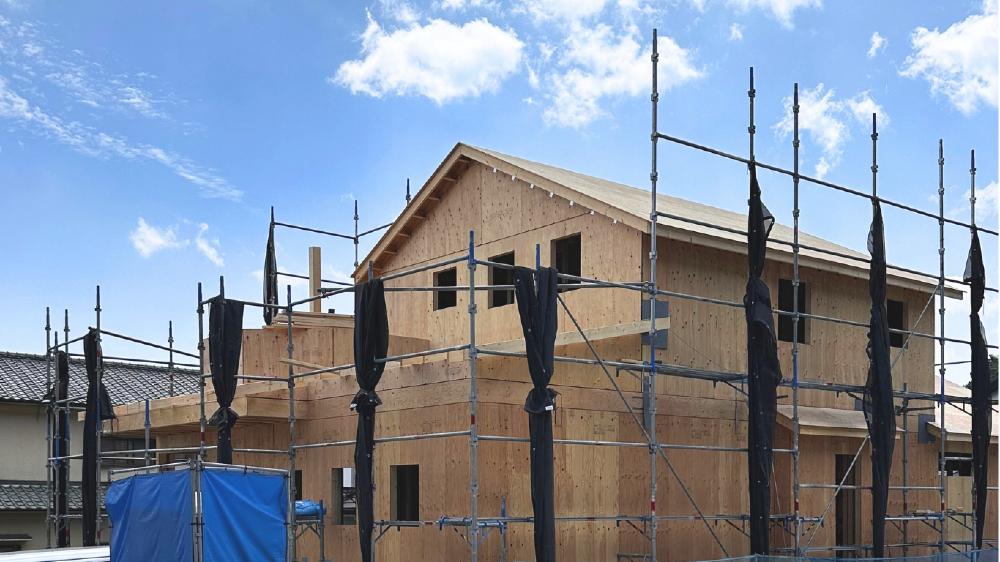

尖塔屋根部はこれからです

尖塔屋根部はこれからです

外観のアクセントに多角形を取り入れたY様邸

9. 2026年07月24日

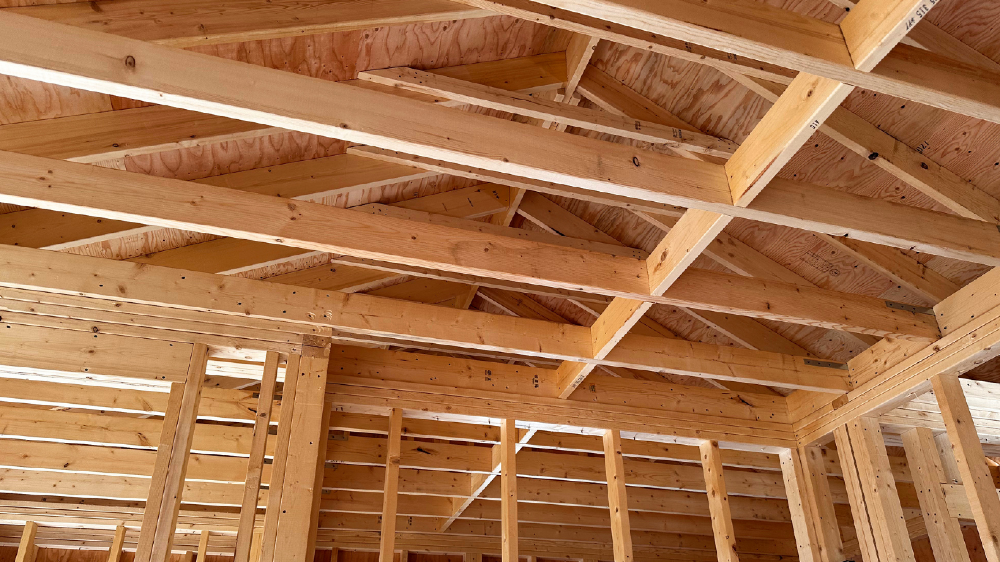

上棟しました

上棟しました

野地板合板張りまで無事に終えました

10. 2026年07月16日
地震に強いツーバイフォー

建て方工事がスタートしました

建て方工事がスタート!土台・大引き工事が始まりました

土台を敷き始める前には、基礎の高さやアンカーボルトの位置などを一つひとつ確認しながら作業を進めます。見えなくなってしまう部分だからこそ、丁寧な施工が住まいの耐久性や精度につながります。

11. 2026年07月14日
基礎工事が完了しました

基礎工事が完了しました

基礎工事が完了しました。周囲に養生シートをはり次は足場の組み立て工事になります

12. 2026年06月18日
基礎配筋検査を行いました

基礎配筋検査を行いました

構造図通りの鉄筋組になっているのかを、チェックを行い配筋検査を行いました。結果は適合
次の工程は型枠を組んでコンクリートを流しこみます。

13. 2026年06月06日
基礎工事が着工しました

基礎工事が着工しました

14. 2026年05月09日
地鎮祭を行いました

地鎮祭を行いました

晴天に恵まれ、Y様邸の地鎮祭を執り行いました。
